水泥检查井施工周期需要多久,不能简单给出一个固定数字。因为“水泥检查井”可能指预制成品混凝土检查井,也可能指现场浇筑的钢筋混凝土检查井,还可能指砖砌后水泥砂浆抹面的检查井。施工方式不同,工期差别很大。
如果只问井体施工,预制成品检查井通常需要2到5天,现浇钢筋混凝土检查井通常需要7到15天,砖砌检查井通常需要5到10天。如果把管道接驳、闭水试验、回填夯实和路面恢复都算进去,完整交付周期往往在5到20天之间,复杂深井、冬季施工或管线密集区域还可能更长。
一、先分清“井体完成”和“完整交付”
很多人把检查井施工周期理解成“把井砌好或装好”的时间,但实际工程中,检查井施工通常包括放线定位、沟槽开挖与支护、基底处理和垫层施工、井室和井筒施工或吊装、进出水管接口处理、井盖安装与标高调整、回填夯实、闭水或闭气试验,以及路面基层和面层恢复。
因此,井体完成不等于可以立刻通车,也不等于工程验收完成。真正影响交付的,往往是混凝土养护、试验验收和路面恢复这些环节。
二、不同施工方式的参考工期

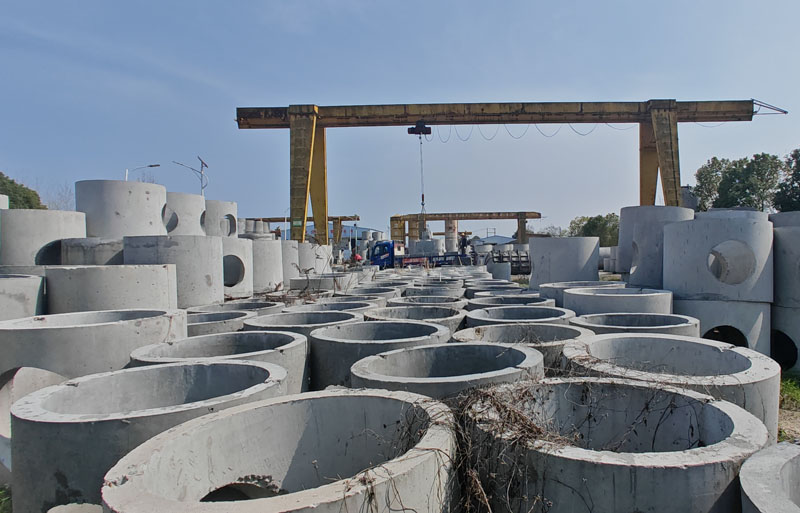

预制成品混凝土检查井较快。因为井室、井筒、井盖座等构件在工厂预制好,现场主要做开挖、垫层、吊装、接口和回填。单座井体安装通常1到2天可以完成,完整周期大约2到5天。如果道路面层需要统一摊铺,交付时间还要看道路整体计划。
现浇钢筋混凝土检查井较慢。它需要现场绑钢筋、支模板、浇筑混凝土,还要等混凝土达到强度后才能拆模和回填。开挖支护一般1到2天,钢筋模板1到2天,浇筑半天左右,拆模和回填1到2天,但混凝土养护通常不少于7天,抗渗要求高或掺合料较多的混凝土可能需要14天。因此,单座完整周期通常在7到15天。
砖砌检查井介于两者之间。砌筑一般1到3天,抹面0.5到1天,砂浆养护1到3天,单座周期大约5到10天。它的整体性和耐久性通常不如钢筋混凝土井,但在一些小型排水工程中仍然常见。
如果工程要求做闭水试验或闭气试验,还需要额外1到2天用于注水、浸泡、观测和验收。若试验不合格,返工还会增加时间。加上路面恢复,完整周期可能达到5到20天。
三、影响施工周期的关键因素
1.井深和尺寸。普通浅井1到2米深,施工较快;深井4到6米甚至更深,需要支护、降水和分层回填,工期可能成倍增加。
2.地质和水文条件。土质好、无地下水,开挖快;遇到流沙、淤泥、岩石或高水位,需要钢板桩、降水井或换填处理,工期明显延长。
3.施工方式。预制井比现浇井快,现浇井整体性好但养护久,砖砌井施工灵活但强度和后患需要关注。采用早强混凝土或预制装配,可以缩短周期,但必须满足规范要求。
4.天气和季节。雨季要排水、防塌方;冬季混凝土凝结慢,需要保温养护,工期可能延长百分之三十到五十,甚至更多。
5.地下管线和交通条件。城市道路下常有给水、燃气、电力、通信管线,迁改或保护耗时不可控。交通导改、夜间施工审批也会影响进度。
6.试验与验收。排水管道和检查井通常需要闭水或闭气试验,注水、浸泡、观测、验收需要时间。若试验不合格,返工还会拖长工期。
7.路面恢复配合。检查井施工完后,沥青面层往往要等道路整体摊铺,这可能导致“井已完工但未交付”的情况。

四、多座检查井的总工期怎么算
如果是市政道路或小区管网,往往不是单独做一座井,而是几十座井同时或流水施工。此时总工期不能简单按“单座周期乘以座数”计算。
例如,一条路有20座预制检查井,组织2个班组,每班每天完成1到2座,那么井体安装可能7到15天完成。若是现浇井,则要按养护周期安排流水,总工期可能20到40天。也就是说,单座周期看工艺,总工期看组织。
五、如何缩短水泥检查井施工周期
优先采用预制成品混凝土检查井,可以减少现场湿作业。合理组织流水施工,让开挖、垫层、吊装、回填平行作业,也能提高效率。提前协调地下管线,避免开挖后停工。采用早强混凝土或蒸汽养护时,必须满足规范要求。做好降水支护,避免塌方返工。闭水试验提前准备,分段验收。路面恢复与道路施工计划衔接,减少等待。
总结:
水泥检查井施工周期需要多久,不能一概而论。若只问井体安装,预制井通常2到5天,现浇井7到15天,砖砌井5到10天;若问从进场到恢复交通的完整周期,通常要5到20天,复杂深井、冬季施工或管线密集区域可能更长。
